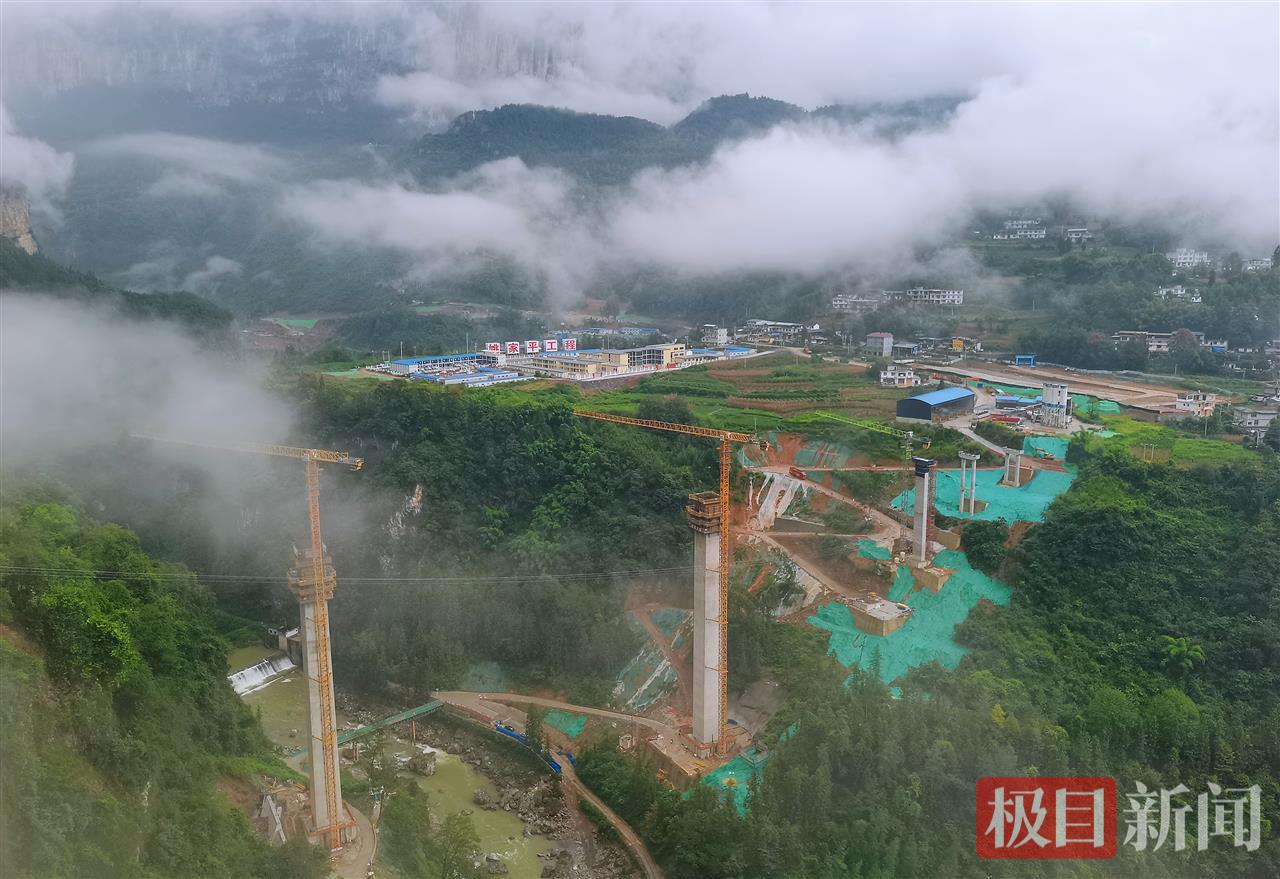

10月1日,位于湖北省恩施市的姚家平水利枢纽工程正在加快建设。据介绍,国庆节期间该工程各参建单位均在岗作业,共配置人员488人,各类设备机械130台同时施工。
姚家平工程
湖北姚家平水利枢纽工程是国家150项重大水利工程之一,是清江流域上的控制性工程,工程总投资66亿元,施工总工期96个月,于2023年1月31日开工建设。工程建成后,与下游已建的大龙潭水库联合运行,可有效控制洪水、削减洪峰,将大大提高恩施市城区的防洪标准。同时,利用水能资源进行发电,向电网提供清洁能源,工程年发电量将达到5.13亿千瓦时,多年平均发电效益约2亿元。
目前,该工程累计到位各类资金27.01亿元,截至今年9月底累计完成投资25.55亿元,占总投资的38.7%,形成了1个坝肩、2个营地、3条隧洞、4座桥梁、5条道路、6个移民安置点的“123456”全面提速的工程建设态势。
据了解,作为全国智能大坝试点湖北省唯一入选项目,姚家平工程重点开展智能设计、智能建造与数字化标准三方面的探索。大坝浇筑阶段,在混凝土浇筑环节推广智能温控、智能碾压、智能灌浆,实现关键工序实时监控和质量可控;在标准化建设方面,已初步形成涵盖数据资源、信息交互和运行管控的数字化规范,为同类工程提供可复制、可推广的经验。
